Guía rápida: ¿Cómo aplicar la estimación análoga?. Definiciones + ejemplo práctico.

Tema 1: ¿Qué es?

La estimación análoga, es una técnica para estimar la duración o el costo de una actividad o de un proyecto utilizando datos históricos de una actividad o proyecto similar.

Los elementos que hacen parte de la estimación análoga son los siguientes: datos históricos y datos para el nuevo proyecto. Los cuales se explican en el ejemplo. Una vez diligenciado cada elemento estaremos generando los siguientes beneficios:

* Tener a disposición una estimación cuando se tiene poca información sobre el proyecto.

* Es la técnica de estimación menos costosa.

* Es la técnica de estimación que requiere menos tiempo.

Las buenas prácticas para materializar los beneficios enunciados, son las siguientes:

* Evaluar previamente la calidad de los datos que serán utilizados para realizar la estimación análoga.

* Evaluar previamente el nivel de confianza de la fuente que aporta los datos para construir la estimación análoga.

* Las condiciones para aplicar correctamente las buenas prácticas enunciadas, se explican en pre-condiciones y post-condiciones.

* Las plantilla de apoyo para realizar la estimación análoga, la puedes obtener en descargar plantilla.

Tema 2: Alternativas de aplicación.

Este cuadro expone otros artefactos que pueden complementar o reemplazar, según el escenario, el uso de la estimación análoga.

AlternativaAcción clave
1. La estimación análoga.Ver el contenido de la presente guía.
2. La estimación ascendente.Estimar cada actividad del proyecto para identificar el esfuerzo requerido a nivel de paquete de trabajo y proyecto.
3. La estimación de costos.Evaluación cuantitativa para conocer el costo aproximado requerido para completar el trabajo.
4. La estimación de la duración.Evaluación cuantitativa del número de periodos requeridos para completar el trabajo.
5. La estimación de tres valores.Definición del tiempo optimista, ideal, pesimista y ponderado para realizar una actividad.
6. La estimación paramétrica.Definición de los parámetros del proyecto para generar un algoritmo que permita estimar los costos y el trabajo haciendo uso de datos históricos.

Tema 3: ¿Quiénes son responsables?

El responsable de la estimación análoga es el equipo del proyecto, quien debe asegurar la ejecución correcta del trabajo y tener reuniones de seguimiento y control con el director de proyectos.

Tema 4: Ejemplo.

Este ejemplo es una plantilla que se construyo durante el proceso de preparación para presentar los exámenes y obtener las certificaciones CAMP, PMP y PMI-ACP del PMI. Adicionalmente las certificaciones SMAC, STMAC y SPOAC del Scrum Institute.

Caso práctico: Identificar el presupuesto de un proyecto similar anterior al proyecto actual del portal web para calcular el costo y presupuesto total requerido para realizar el trabajo del paquete: notas de estudio gestionar el alcance.

ElementoDescripciónEjemplo
Datos históricosEnuncia los parámetros que contiene una actividad realizada en un proyecto anterior. Actividad proyecto anterior: Gestionar alcance.

Dato histórico horas: 50.

Presupuesto: $10.000.000.

Tamaño: XL.

Peso: XXL.

Complejidad: Media.
Datos para el nuevo proyectoEnuncia el valor de los parámetros que contiene una actividad realizada en un proyecto anterior ajustado a las necesidades del nuevo proyecto.Actividad proyecto actual: Gestionar alcance.

Dato horas: 52.

Presupuesto: $10.500.000.

Tamaño: XL.

Peso: XXL.

Complejidad: Media.

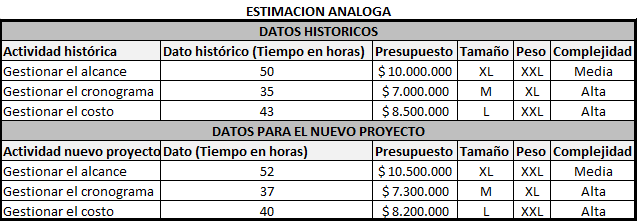

plantilla que muestra como se debe diligenciar el documento para la estimación análoga


El ejemplo incluye, una plantilla al final del presente artículo para aplicar la estimación análoga.

Tema 5: Descargar plantilla.

Si deseas activar la descarga de la plantilla.

Los pasos que debes seguir son los siguientes:

1) Comparte el artículo en: Facebook, LinkedIn o Red X.

2) Ingresa de nuevo al artículo haciendo clic en la publicación compartida en la red social seleccionada.

3) El artículo cargará nuevamente y mostrará el enlace: Descargar plantilla.

4) En caso de no aparecer el enlace presiona: Ctrl + F5 y haz clic en el enlace enunciado en el punto 3.

Tema 6: Sobre el autor.

Juan David López Pava: Profesional en administración de empresas y desarrollo de software con certificaciones del PMI y Scrum Institute, apasionado por la transformación digital y la dirección de proyectos de tecnología.

Políticas de uso y privacidad
