Guía rápida: ¿Cómo aplicar el método de la ruta crítica?

Explicaciones + Diagramas o Ejemplo práctico.

¿Qué es el método de la ruta crítica?


El método de la ruta crítica, es la estimación mínima de duración del proyecto y determina el nivel de flexibilidad en la programación de los caminos de red lógicos dentro del modelo de programación.

Los elementos que hacen parte del método de la ruta crítica son los siguientes: inicio temprano, duración, finalización temprana, inicio tardío, holgura, finalización tardía y ruta crítica. Los cuales se explican en la sección ejemplo del presente artículo.

Beneficios que ofrece el método de la ruta crítica.


    ✔ Visualización de puntos dentro del diagrama de red para comprimir el cronograma.

    ✔ Visualización del camino mas largo para el realizar el trabajo del proyecto.

    ✔ Visualización de la menor duración posible para realizar el trabajo del proyecto.

Buenas prácticas para la implementación.


    ✔ Crear una tabla con la lista de actividades, su duración y precedencias.

    ✔ Identificar el inicio temprano, la duración, la finalización temprana, el inicio tardío, la holgura y la finalización tardía para cada actividad.

    ✔ El diagrama de red debe iniciar con una actividad llamada: inicio, con todos sus valores en: 0.

    ✔ El diagrama de red debe finalizar con una actividad llamada: fin, con valores en: 0 para duración y holgura.


✔ Las plantilla de apoyo para realizar el método de la ruta crítica, la puedes obtener en la sección ejemplo en formato PDF o en la sección descargar plantilla del presente artículo.


Pre-Condiciones y Post-Condiciones.


Este cuadro expone los pasos previos y posteriores que se deben ejecutar para aplicar correctamente las buenas prácticas enunciadas.

PasoAcción claveCondición
1. El análisis de red del cronograma.Construcción del modelo de programación del trabajo.Pre.
2. El método de diagramación por precedencia PDM.Construcción del modelo de programación a partir de nodos.Pre.
3. Los adelantos y retrasos del cronograma.Identificación del atraso o adelanto que puede presentar una actividad dentro del cronograma.Pre.
4. La determinación e integración de las dependencias.Identificar el tipo de dependencia que existe entre actividades.Pre.
5. El método de la ruta crítica.Ver el contenido de la presente guía.N/A.
6. El cronograma del proyecto.Construcción de la programación del proyecto.Post.
7. La compresión del cronograma.Análisis para identificar donde se puede acortar o acelerar la duración del cronograma.Post.
8. La optimización de recursos.Analizar la disponibilidad de recursos y su alineación con la planificación del cronograma.Post.
9. Los diagramas de red del cronograma del proyecto.Definición de las formas utilizadas para presentar las relaciones lógicas del cronograma.Post.

¿Quiénes son responsables?


El responsable del método de la ruta crítica es el líder del equipo, quien hace parte de la oficina de administración de proyectos.

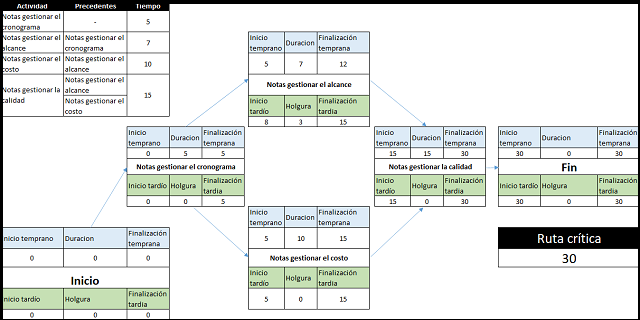

Ejemplo.


Este ejemplo es una plantilla resultado del análisis, diseño e implementación de este portal, respaldado por el estudio de guías y buenas prácticas en transformación digital.



El ejemplo incluye, una plantilla editable al final del presente artículo para aplicar el método de la ruta crítica.

Pregunta tipo examen.


Pregunta: La definición que mejor se ajusta para el método de la ruta crítica. ¿Debe ser?

A) Es una ayuda para identificar el rango aproximado de duración de una actividad por medio de la formula de distribución triangular: tE = (tO + tM + tP) / 3.

B) Es un documento donde se desarrolla un enfoque y un plan apropiado para las actividades de comunicación del proyecto con base en las necesidades de información de cada interesado o grupo

C) Es un documento que define la forma en que se planificarán, estructurarán y controlarán los costos.

D) Es la estimación mínima de duración del proyecto y determina el nivel de flexibilidad en la programación de los caminos de red lógicos dentro del modelo de programación.

Descargar plantilla.


Si deseas activar la descarga de la plantilla editable.

Los pasos que debes seguir son los siguientes:

1) Comparte el artículo en: Facebook, LinkedIn o Red X.

2) Ingresa de nuevo al artículo haciendo clic en la publicación compartida en la red social seleccionada.

3) El artículo cargará nuevamente y mostrará el enlace: Descargar plantilla.

4) En caso de no aparecer el enlace presiona: Ctrl + F5 y haz clic en el enlace enunciado en el punto 3.
